Cas clientLogiciel métier sur mesure

Logiciel de gestion de chantier sur mesure, ErdikSoft pilote les chantiers haute tension d’Erdik Peinture

Erdik Peinture remet en peinture des pylônes de lignes haute tension pour RTE. Pour remplacer un ancien logiciel 4D, de nombreux fichiers Excel et des documents produits à la main, Nidyanet a conçu ErdikSoft : une plateforme web unique qui relie le bureau, les chefs de travaux et les équipes sur le terrain.

Client
Erdik Peinture
Secteur
Peinture de pylônes haute tension (RTE)
Projet
Logiciel SaaS sur mesure
Utilisateurs
Bureau, chefs de travaux, chefs d’équipe, comptabilité
14modules interconnectés
5rôles utilisateurs avec permissions
3supports : ordinateur, tablette, smartphone
1seule saisie, partagée par tous les modules

En bref

Ce projet en bref

Un métier très réglementé, géré jusque-là avec un logiciel vieillissant et des documents produits à la main.

Le client
Erdik Peinture, entreprise qui remet en peinture des pylônes de lignes haute tension pour RTE.
Le logiciel
ErdikSoft, un logiciel SaaS sur mesure conçu par Nidyanet, agence installée à Grenoble. Il remplace un ancien logiciel 4D et de nombreux fichiers Excel.
Ce qu’il fait
Dossier de chantier, avis de travaux, pointage sur tablette, points critiques, suivi des déchets, préparation de la paie, indicateurs de facturation et dossier de fin de chantier en PDF.
Pour qui
Les entreprises du BTP et de travaux spécialisés dont les chantiers exigent des documents conformes et un suivi de terrain.
Ce qui change
14 modules interconnectés et une seule saisie, partagée entre le bureau et le terrain, sur ordinateur, tablette et smartphone.
Hébergement
Une plateforme 100 % web, migrée vers les serveurs du client à la livraison.

Le défi

Un métier très réglementé, géré avec des outils dépassés

Chaque chantier RTE exige des dizaines de documents conformes : dossier de chantier, avis de travaux, points critiques, fiches de contrôle, suivi des déchets dangereux, dossier de fin de chantier. Avant ErdikSoft, tout reposait sur un assemblage d’outils qui ne communiquaient pas.

Avant

  • Un ancien logiciel 4D devenu impossible à maintenir
  • Des documents générés en local, poste par poste
  • Une dépendance massive à Excel
  • Des ressaisies manuelles, longues et sources d’erreurs
  • Des fichiers stockés sans structure sur les ordinateurs

Avec ErdikSoft

  • Une application web accessible depuis n’importe quel navigateur
  • Des documents PDF générés sur le serveur, au format des modèles Erdik
  • Des données saisies une seule fois et partagées entre tous les modules
  • Des contrôles et des alertes automatiques à chaque étape
  • Un archivage automatique, classé et versionné

Du bureau au terrain

Une journée de chantier, entre le bureau et la tablette

ErdikSoft relie deux mondes qui se parlaient par papier et par téléphone. Suivez l’information de l’un à l’autre.

  1. Au bureau

    Le bureau prépare l’intervention

    L’avis de travaux affecte les chefs d’équipe et planifie les semaines d’intervention. Il ouvre le chantier sur la tablette des équipes concernées.

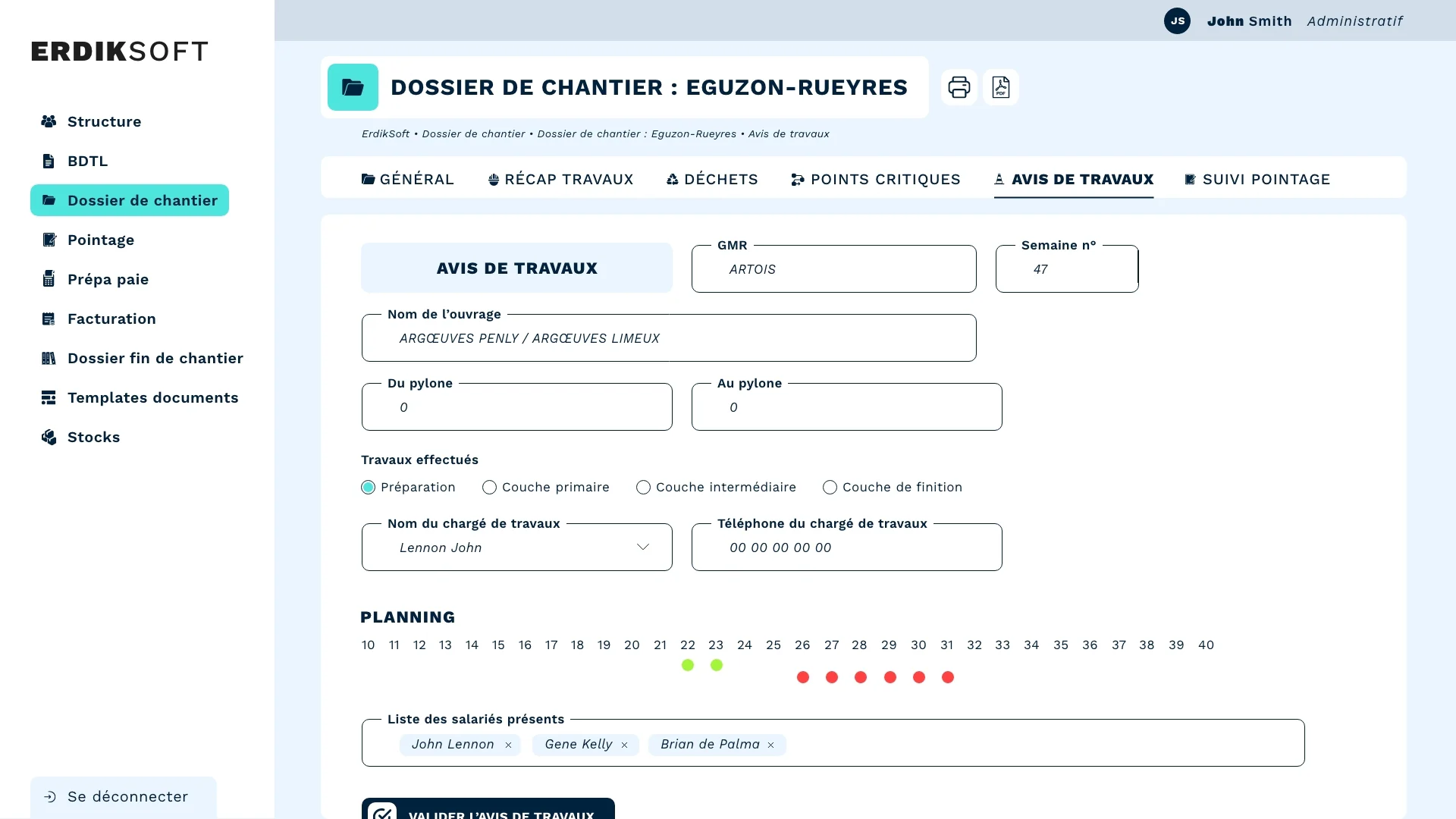

    ErdikSoft : création d’un avis de travaux avec planning hebdomadaire et salariés affectés au chantier
  2. Sur le chantier

    Le chef d’équipe déclare sa journée

    Sur sa tablette, il ne voit que les chantiers qui lui sont affectés. Il indique les salariés présents, les travaux validés par pylône et par couche, les intempéries et les déchets, puis il signe à l’écran.

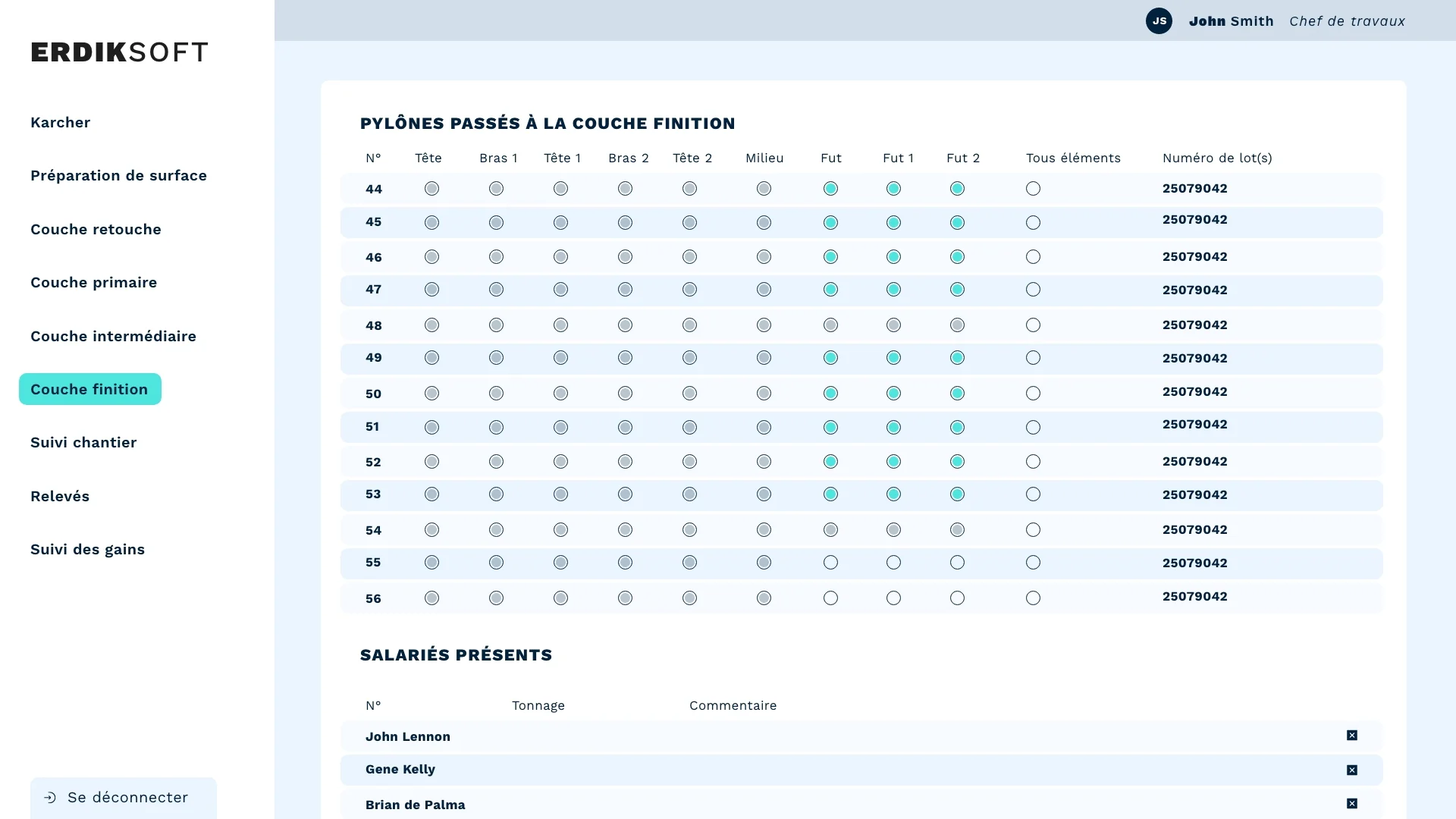

    ErdikSoft : pointage sur tablette par le chef d’équipe, pylônes passés en couche de finition et salariés présents
  3. Au bureau

    Le suivi se met à jour sans ressaisie

    Ce qui est saisi sur la tablette remonte dans le récap travaux, pylône par pylône. L’avancement est à jour sans appel ni fichier à renvoyer.

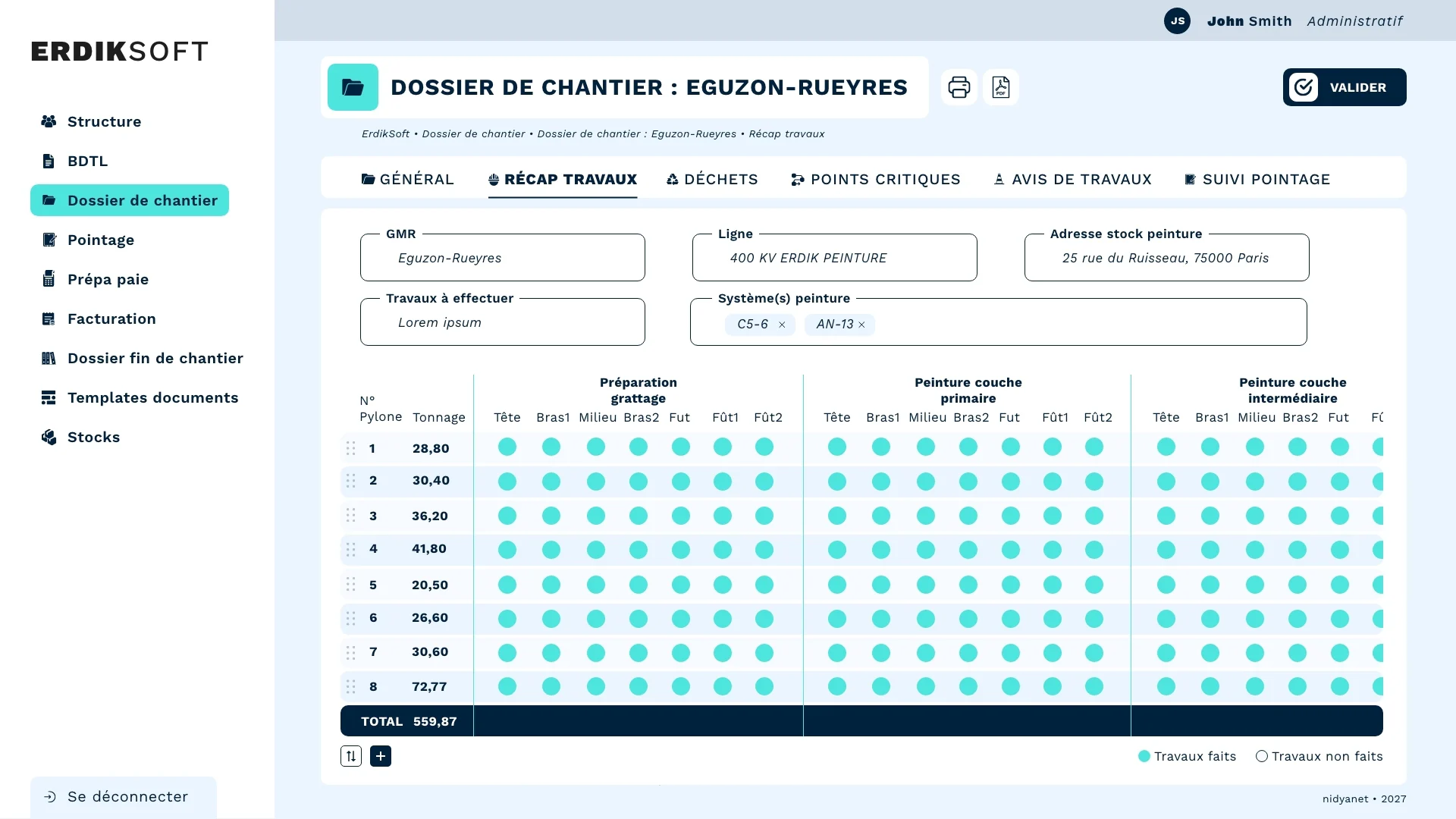

    ErdikSoft : récap travaux du dossier de chantier, suivi de la préparation et des couches de peinture pylône par pylône
  4. Sur le chantier

    Les contrôles sont tracés

    Chaque étape sensible de la mise en peinture est validée élément par élément. Les fiches de contrôle sont générées automatiquement.

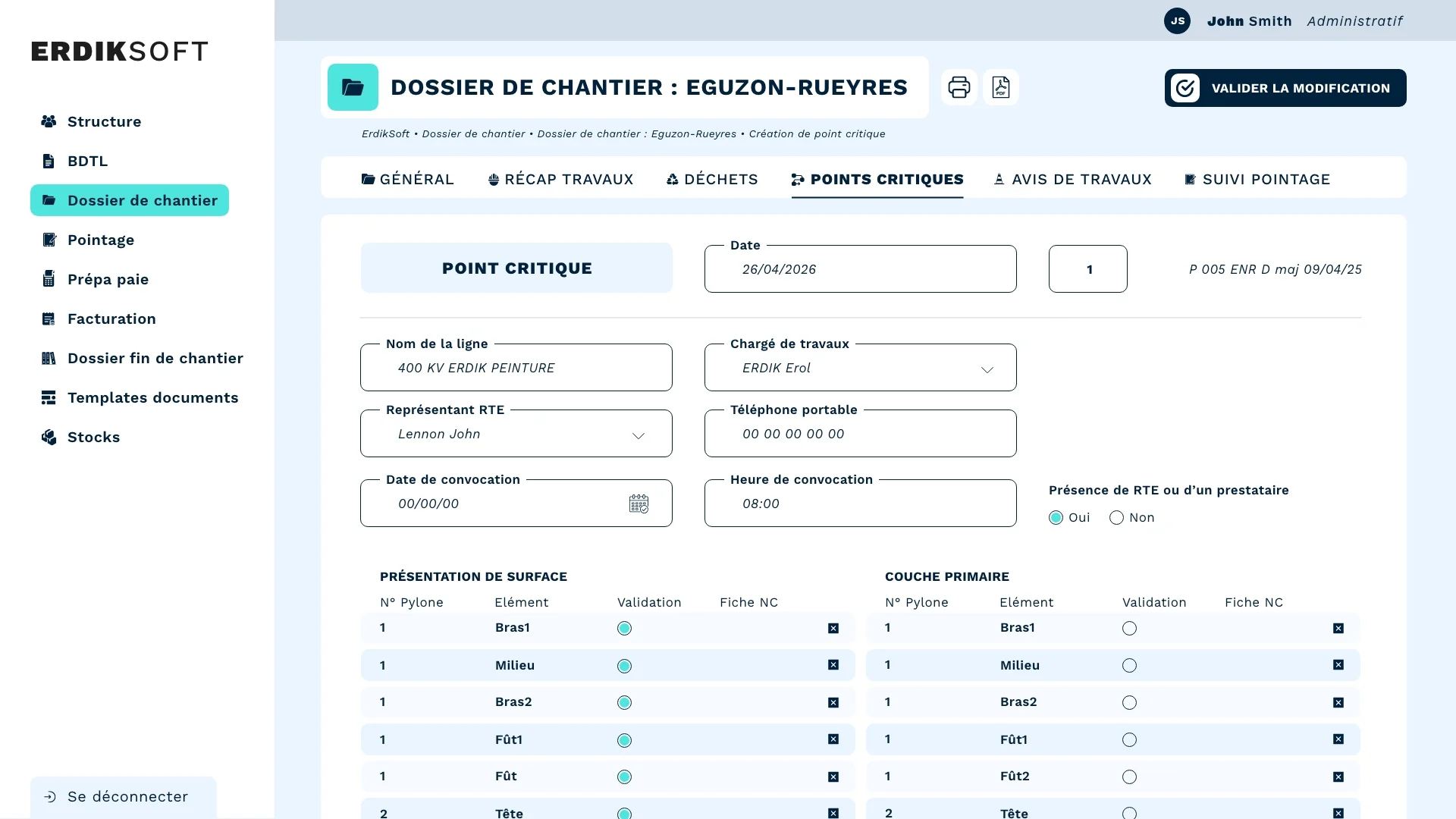

    ErdikSoft : création d’un point critique et validation des couches de peinture par élément de pylône
  5. Au bureau

    Les déchets réglementés sont suivis

    Les tableaux hebdomadaires, les totaux et les rotations de bennes sont calculés à partir du pointage, prêts pour le dossier de fin de chantier.

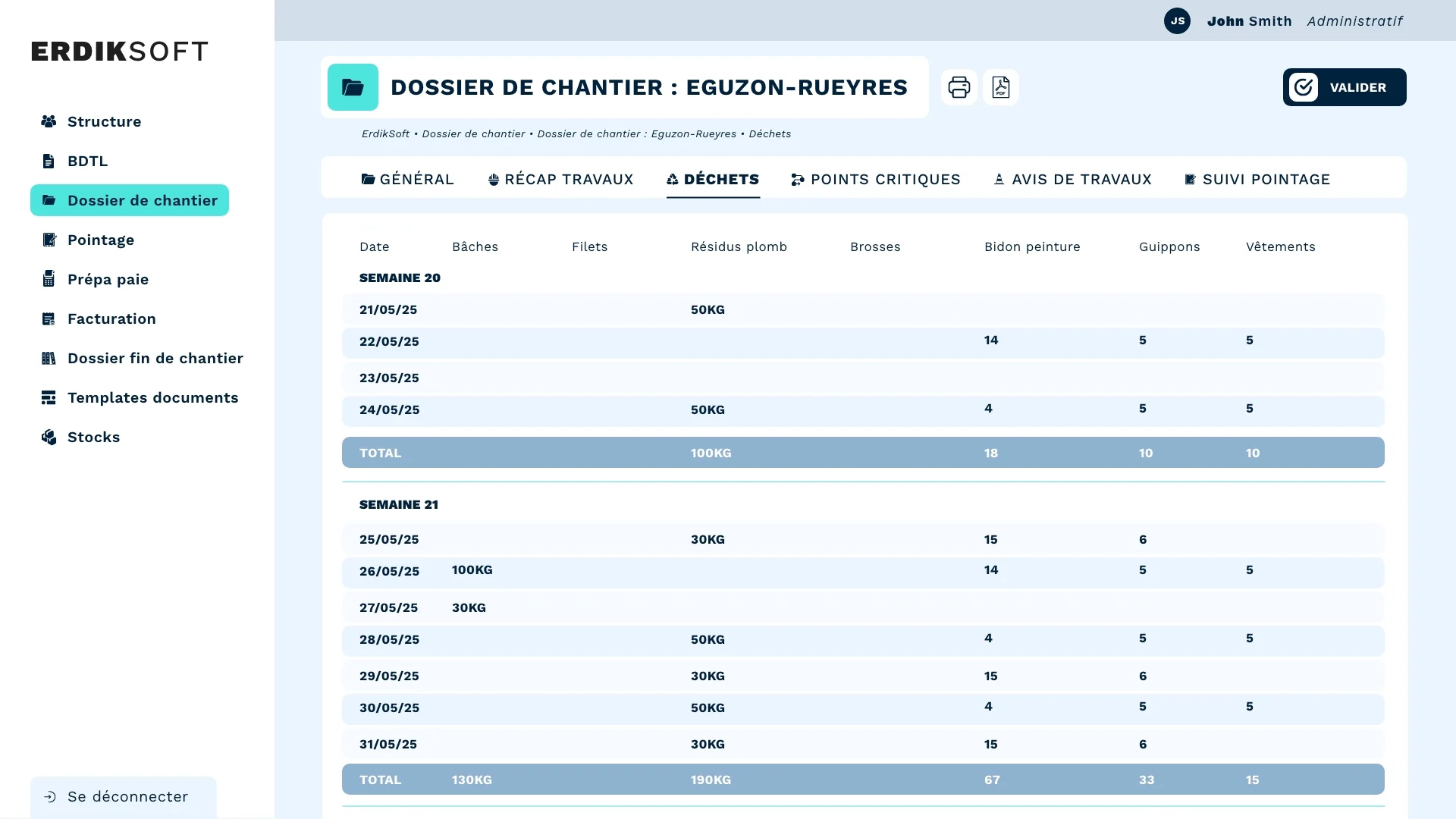

    ErdikSoft : suivi hebdomadaire des déchets de chantier (résidus de plomb, bâches, bidons de peinture, vêtements)
  6. Au bureau

    La paie et la facturation suivent

    Les éléments de paie sont calculés depuis le pointage, puis ajustables. Les indicateurs montrent à tout moment ce qui peut être facturé selon les règles RTE.

    ErdikSoft, logiciel de gestion de chantiers développé par Nidyanet : module facturation avec avancement réel et avancement facturable par ligne RTE

La solution

Un seul flux, du fichier RTE au dossier de fin de chantier

Chaque étape alimente automatiquement la suivante. Ce qui est saisi sur la tablette du chef d’équipe remonte instantanément au bureau, dans le suivi des travaux, la paie et les indicateurs de facturation.

  1. 01

    Import BDTL

    Le fichier Excel fourni par RTE est lu automatiquement. Le système de peinture de chaque ligne est déterminé selon la zone de corrosivité.

  2. 02

    Dossier de chantier

    Prérempli à partir du BDTL. Les documents obligatoires (PAQ, PPE, IST…) sont générés en un clic.

  3. 03

    Avis de travaux

    Le bureau affecte les chefs d’équipe et planifie les semaines d’intervention.

  4. 04

    Pointage tablette

    Présences, travaux par pylône et par couche, intempéries et déchets, avec signature sur l’écran.

  5. 05

    Suivi automatique

    Récap travaux, points critiques, fiches de contrôle et tableaux de déchets se mettent à jour seuls.

  6. 06

    Paie et facturation

    Préparation de la paie et indicateurs d’avancement facturable selon les règles RTE.

  7. 07

    Fin de chantier

    Le dossier de fin de chantier est assemblé et exporté en un seul PDF complet.

La plateforme

Au cœur d’ErdikSoft, module par module

Une interface claire, pensée pour les équipes d’Erdik Peinture et un usage quotidien au bureau comme sur le terrain. Cliquez sur une capture pour l’agrandir.

Récap travaux

La vue d’ensemble du chantier, pylône par pylône : tonnage, préparation, couche primaire, intermédiaire et finition.

  • Avancement mis à jour depuis le pointage
  • Ordre des pylônes modifiable par glisser-déposer
  • Base des points critiques, de la facturation et du dossier de fin de chantier
ErdikSoft : récap travaux du dossier de chantier, suivi de la préparation et des couches de peinture pylône par pylône

Automatisation et fiabilité

Moins de saisie, plus de contrôle

ErdikSoft automatise tout ce qui peut l’être, tout en laissant aux équipes la main sur chaque donnée.

Système de peinture automatique

Selon la nature du support et la zone de corrosivité, le bon système est proposé : AG-14, AN-13, C5-6…

Contrôles bloquants

Pas d’avis de travaux sans dossier de chantier. Alertes en cas de donnée manquante, de système incohérent ou de plage de pylônes invalide.

Signature sur tablette

La fiche journalière est signée au doigt ou au stylet, horodatée et archivée. Une fiche non signée ne peut pas être transmise.

Archivage automatique

Chaque document est classé sans intervention (année, région, GMR, ligne), avec l’historique de toutes ses versions.

Déchets réglementaires

Conversions, totaux hebdomadaires, rotations de bennes et tableaux exigés par RTE, prêts pour le dossier de fin de chantier.

Préparation de la paie

Jours travaillés, tonnage, grattage, karcher, peinture à la journée et intempéries calculés depuis le pointage, puis ajustables.

Sécurité et architecture

Une plateforme pensée pour durer

ErdikSoft est un logiciel 100 % web : rien à installer, aucun fichier stocké sur les postes. La plateforme fonctionne sur ordinateur, tablette et smartphone, avec plusieurs utilisateurs connectés en même temps.

  • SaaS et responsiveAccessible partout depuis un navigateur
  • Rôles et permissionsChacun n’accède qu’à son périmètre
  • Traçabilité complèteHistorique des connexions et journal d’audit
  • Données protégéesChiffrement des données critiques, conformité RGPD
  • PDF côté serveurDocuments générés et versionnés automatiquement
  • Hébergement maîtriséMigration vers les serveurs du client à la livraison

Notre méthode

Du cahier des charges à la mise en service

  1. Cahier des charges

    Analyse détaillée des processus d’Erdik Peinture et des exigences RTE, module par module.

  2. Maquettes

    Chaque écran est dessiné et validé avant le développement.

  3. Développement

    Construction des modules interconnectés et des modèles de documents.

  4. Tests et recette

    Jeux de tests et validation de chaque module avant la mise en service.

  5. Formation et déploiement

    Formation des chefs de travaux et des administrateurs, guide utilisateur en vidéo, documentation et assistance au déploiement.

Pour qui

Quelles entreprises ont besoin d’un logiciel de chantier sur mesure ?

ErdikSoft répond aux exigences d’un métier très particulier. Les mêmes principes servent toute entreprise qui relie un bureau et des équipes de terrain.

Entreprises de travaux spécialisés

Le besoinFournir à un donneur d’ordre des documents conformes, chantier après chantier.

Ce que nous pouvons construireDes documents générés au format de vos modèles, à partir des données déjà saisies.

PME du BTP avec des équipes de terrain

Le besoinArrêter de ressaisir au bureau des feuilles de pointage remplies sur le chantier.

Ce que nous pouvons construireUn pointage sur tablette, signé à l’écran, qui alimente le suivi des travaux et la préparation de la paie.

Sous-traitants de grands comptes

Le besoinSavoir à tout moment ce qui peut être facturé selon les règles du marché.

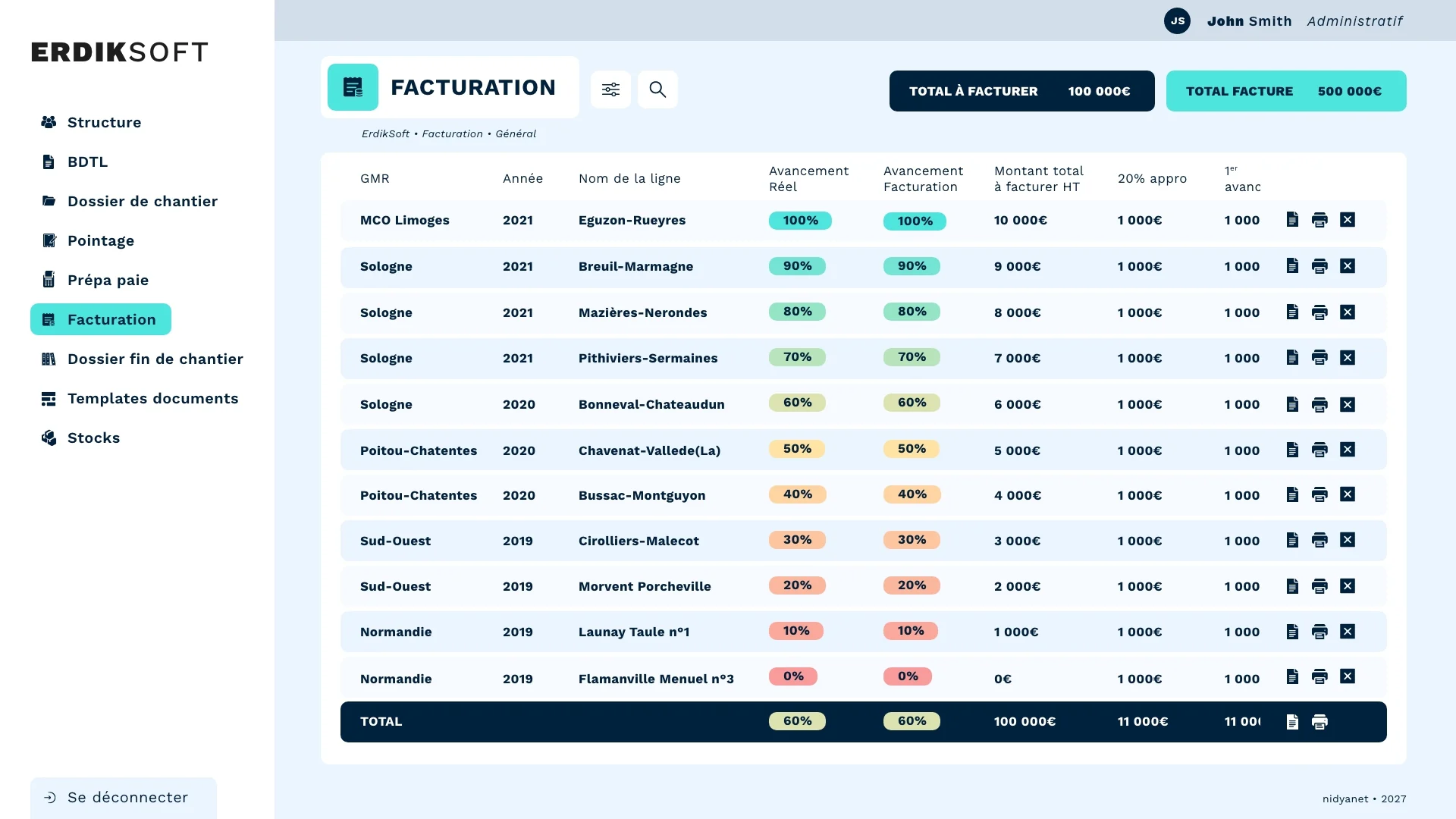

Ce que nous pouvons construireDes indicateurs d’avancement réel et d’avancement facturable, ligne par ligne.

Entreprises qui gèrent des déchets réglementés

Le besoinProduire les tableaux de suivi et préparer les bordereaux sans tout recalculer.

Ce que nous pouvons construireUn suivi alimenté par le pointage, avec les totaux hebdomadaires calculés automatiquement.

Sociétés liées à un logiciel vieillissant

Le besoinSortir d’un outil devenu impossible à maintenir sans perdre les habitudes de travail.

Ce que nous pouvons construireUne application web reprise module par module, accessible depuis un navigateur.

Pourquoi Nidyanet

Un prestataire qui va jusqu’au terrain

Nidyanet conçoit des logiciels métier depuis 2018. Pour ErdikSoft, nous avons analysé les processus d’Erdik Peinture et les exigences de RTE module par module, avant de dessiner chaque écran. C’est notre méthode pour tout logiciel métier sur mesure.

Pour comprendre ce que coûte une consigne qui se perd avant un chantier, lisez notre article sur l’information qui n’arrive jamais sur le terrain. Vous êtes en Isère ? Voyez notre page développement de logiciel sur mesure à Grenoble.

  • Des équipes forméesFormation des chefs de travaux et des administrateurs, guide utilisateur en vidéo, documentation et assistance au déploiement.
  • Vos données chez vousÀ la livraison, la plateforme est migrée vers les serveurs du client. Les données critiques sont chiffrées.
  • Chaque écran validé avant le développementCahier des charges, maquettes, développement, tests et recette. Rien n’est construit sans votre accord.
  • 23 collaborateurs à GrenobleUne équipe réunie au 7 rue Charles Peguy, qui accompagne des entreprises de l’Isère comme des projets nationaux.

Questions fréquentes

Vos questions sur le logiciel de gestion de chantier sur mesure

Qu’est-ce qu’un logiciel de gestion de chantier sur mesure ?

C’est un outil construit autour de vos chantiers, de vos documents et de vos règles, au lieu d’un logiciel générique qu’il faut contourner. ErdikSoft, par exemple, suit la remise en peinture de pylônes haute tension, du fichier fourni par RTE au dossier de fin de chantier.

Le logiciel fonctionne-t-il sur tablette, sur le chantier ?

Oui. ErdikSoft est un logiciel 100 % web qui fonctionne sur ordinateur, tablette et smartphone. Le chef d’équipe déclare sa journée sur tablette et signe la fiche à l’écran, au doigt ou au stylet.

Peut-on remplacer un ancien logiciel et des fichiers Excel sans tout perdre ?

Oui. ErdikSoft remplace un ancien logiciel 4D, de nombreux fichiers Excel et des documents produits à la main. Les données sont désormais saisies une seule fois et partagées entre tous les modules.

Le logiciel peut-il produire les documents exigés par un donneur d’ordre ?

Oui. Les documents PDF sont générés sur le serveur, au format des modèles de l’entreprise. Le dossier de fin de chantier est assemblé puis exporté en un seul PDF complet.

Combien coûte un logiciel de chantier sur mesure ?

Le budget dépend du nombre de modules, des documents à générer, des règles de calcul et du nombre de profils d’utilisateurs. Nous ne publions pas de tarif. Nous analysons vos processus puis nous vous remettons un devis détaillé, gratuitement.

Où sont hébergées les données de l’entreprise ?

Pour ErdikSoft, la plateforme est migrée vers les serveurs du client à la livraison. Les données critiques sont chiffrées, et chaque utilisateur n’accède qu’à son périmètre grâce aux rôles et aux permissions.

Les équipes sont-elles accompagnées lors de la mise en service ?

Oui. Le projet ErdikSoft comprend la formation des chefs de travaux et des administrateurs, un guide utilisateur en vidéo, une documentation et une assistance au déploiement.

Votre projet

Et si le bureau et le chantier partageaient enfin la même information ?

Vous jonglez entre Excel, un logiciel dépassé et des documents remplis à la main ? Décrivez-nous vos chantiers et vos obligations. Nous vous proposons un premier périmètre.

  • L’analyse de vos besoins et le devis sont gratuits
  • Une réponse sous 24 h ouvrées
  • Une équipe que vous pouvez rencontrer à Grenoble

Vous préférez en parler de vive voix ? 04 76 70 20 84

Parlons de votre projet

Votre demande part directement à l’équipe logiciel de Nidyanet. Référence consultée, le logiciel ErdikSoft.

Ils témoignent

  • Hakim

    CEO d’Universal Pare-Brise

    Grâce au CRM sur mesure développé par Nidyanet, chaque franchisé d’Universal Pare-Brise gagne 6 heures par semaine !

  • Orhan DOGAN

    Fondateur de REXA

    Aujourd’hui, nous disposons de deux sites modernes pour présenter notre activité et vendre nos produits en ligne, avec même la possibilité de payer en bitcoin.

  • Florian NOVELLA

    Café Côme

    Je peux dire que Nidyanet est un acteur clé de notre réussite. Leurs produits nous permettent de nous développer sur la toile et donc d’augmenter nos ventes.

  • Mickaël GARIN

    Co-Fondateur de Cairn Realisations

    Grâce à Nidyanet, nous avons pu lancer rapidement un site internet sur-mesure, avec des contenus rédigés et une présence en ligne efficace pour présenter nos services.

  • Stéphanie & Christel

    Co-fondatrices de Laser Addict

    Aujourd’hui, notre réseau de franchises bénéficie d’un site performant, bien référencé et d’un CRM adapté à notre développement.

5,0

Basé sur 46 avis Google

Voir tous nos avis
  • Réactivité et efficacité.
  • Un accompagnement sur-mesure, c’est excellent de travailler avec une entreprise qui maîtrise son travail. Je recommande.
  • Refonte de mon site par l’entreprise Nidyanet. J’ai été ravie de collaborer avec eux, efficace, réactif et surtout ultra disponible. Je recommande ?
  • Très satisfaits du travail réalisé par Nidyanet pour la création de notre site internet. Équipe réactive, professionnelle et à l’écoute, avec des tarifs…
  • Super, rien à dire, je recommande.
  • Nous avons contacté NIDYANET pour le développement d’un site sur mesure dans une démarche d’innovation. Nous sommes très satisfaits de notre collaboration.
  • Excellent travail ! Le site dépasse nos attentes. Tout est fait de manière très professionnelle et avec d’excellents graphismes.
  • Je recommande vivement Nidyanet pour la création de site internet. Très professionnel, à l’écoute et réactif, l’équipe a su parfaitement répondre à…
  • Très bon accompagnement. L’équipe a des questions pertinentes. Le résultat est personnalisé. Je recommande les yeux fermés.
  • J’ai fait appel à Nidyanet pour la prestation webmarketing de mon site internet Sushi Life…
  • Super presta, notre site internet Cairn Réalisations est très réussi, équipe très à l’écoute et réactive. Je recommande.
  • Réalisation d’un site internet pour une entreprise de maîtrise d’œuvre : l’équipe Nidyanet (graphiste, rédacteur web, développeur, gérant…) a été très…
  • Personnel très réactif et du très bon boulot !
  • J’ai eu affaire au directeur d’agence qui a su cerner mes besoins et mettre en avant les points importants pour le développement de mon CRM, et je ne parle pas de la réactivité. Merci !
  • Super agence digitale !! Je recommande.
  • Agence de communication top, réactive et à l’écoute du client. Prix correct.
  • Travail sérieux, très satisfait !
  • Entreprise très professionnelle. À l’écoute, de bons conseils, de bons résultats, maîtrise parfaitement son domaine de communication et de développement. Je recommande fortement Nidyanet.
  • Très bonne agence avec des conseillers vraiment professionnels. Ils m’ont suivi tout au long de mon site vitrine, site marchand, application mobile et mes réseaux sociaux. Je recommande !
  • Entreprise sérieuse, nous avons réalisé un site et un CRM de gestion des commerciaux, nous sommes ravis…
  • Nous travaillons avec cette agence de communication depuis bientôt 4 ans, très satisfait de la prestation proposée par une équipe professionnelle. Je recommande.
  • J’ai fait appel à cette entreprise pour la création de site internet et CRM pour la gestion client. Très professionnel, l’équipe est très expérimentée…
  • Nous avons décidé de faire confiance à l’agence Nidyanet pour la gestion à distance et nous vous la recommandons les yeux fermés.
  • Très bonne agence de communication. Une équipe jeune et dynamique. Toujours à l’écoute, dotée de fortes compétences…
  • Travail très professionnel, toutes nos demandes ont été parfaitement respectées dans les délais.
  • Agence de web communication au top. Nidyanet a immédiatement compris nos attentes. Suivi régulier et très bonne réactivité.
  • À la recherche d’une agence de communication spécialisée dans le site web e-commerce, j’ai trouvé chez Nidyanet tous les critères afin de pouvoir me développer…
  • Très bien, attentif et réactif, suivi et prix correct. Impeccable.
  • Pro et efficace. Pas facile pourtant dans ce milieu. Un grand bravo à Emre et son équipe.
  • J’ai fait appel à la société Nidyanet pour la création de mon site internet. J’ai été agréablement surprise par le professionnalisme et la réactivité de l’équipe. Je recommande Nidyanet pour son travail de qualité.
  • Excellent site. Commande livrée rapidement, rendu et qualité d’impression impeccables. Qualité conforme et même supérieure à mes attentes.
  • Je recommande : professionnel, à l’écoute et très réactif !
  • Au top ! Merci pour votre professionnalisme.

Contactez-nous

De quoi avez-vous besoin ? (plusieurs choix possibles)

Où vous envoyer votre devis ?

Découvrez Nidyabird !Le mini-jeu de Nidyanet. Aide Nidya à éviter les bugs et entre au classement.Jouer maintenant → Découvrez Nidya.link !Une seule page pour tous tes liens. Bio, réseaux, WhatsApp, QR code, gratuit en 30 secondes.Créer ma page →
